宁夏电力史上曾为单机容量最大的电厂




在宁夏中卫市中宁县关帝乡新寺沟内有一座曾为宁夏电力史上单机容量最大的电厂——中宁电厂。距银川市120公里,中宁县城16公里,南临包兰铁路、109国道及黄河,距宁东煤矿约150公里,处在东经105.45度,北纬87.35度,海拔1362.3米。
中宁电厂是国家第四个五年计划520项重点建设项目之一,是我国自行设计、自行制造、自己安装、调试兴建的一座中温火力发电厂,建厂时总装机容量5万千瓦(2×2.5万千瓦)是当时宁夏第二座装机容量最大的火力发电厂,也是宁夏电力史上曾为单机容量最大(2.5万千瓦)的电厂。1975年10月第一台机组建成投产,2台机组分别于1995年和1996年退役,从谋划筹建到发展的今天,至今已有40多年的历史了。这个厂经历了不平凡的变迁。电厂的发电能力不断扩大,电厂的隶属关系也随之变更。现名为宁夏中宁发电有限责任公司,2002年1月28日,由中国华电国际电力股份有限公司和宁夏发电集团各投资50%组建。投产前6年由宁夏发电集团行使经营权,2011年1月起移交华电集团管理。一期改造建有2台330MW亚临界湿冷燃煤机组,是宁夏“十五”规划发展的重点项目。2003年6月6日正式开工建设,2005年1月22日和11月17日两台机组相继投产发电,是目前宁夏电网南部地区重要的电源支撑点,也是效益良好的发电企业之一。截止2010年12月31日,两台机组累计发电量超过237.14亿千瓦时,安全生产1990天,2009年下半年公司抢抓机遇,以石空工业园区为发展依托,积极开展二期2×10000MW扩建工程前期工作,并于2010年1月12日通过了中国国际咨询公司的可研(预)审查,目前项目前期工作进展顺利。

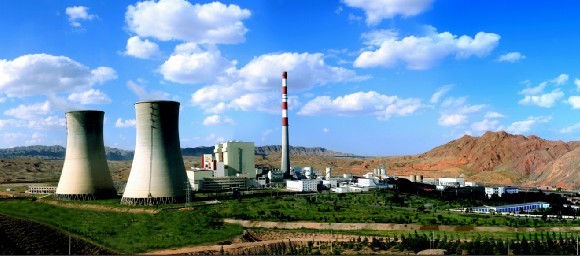

中宁电厂占地总面积3189.5亩,现建筑总面积57035.63平方米。生产区建筑面积20062.63平方米,主厂房9509.63平方米,附属厂房、生产办公楼及其它用房10453平方米;福利区建筑面积36973平方米,单身宿舍楼和家属住宅25150.3平方米,其它公用设施11822.7平方米。由于地处山沟,远离城镇,又独自一家,因此,实施了厂办社会的体制。沿新寺山东南麓兴建一条约2公里长的柏油马路通往109国道。


2003年6月6日宁夏中宁电厂一期扩建工程开工


原中宁电厂从1975年10月第一台机组发电到1998年年底累计发电69.1436亿度,累计供电61.8609亿度,最高年发电量为1991年,达3.7089亿千瓦时。有3条110千伏出线接入宁夏110千伏电网,是当时宁夏电网南部唯一的一座火电厂。由于该厂机组小,易起停,因此,它还担负着调峰任务。特别是1985年前,每逢5月和10月灌溉高峰和枯水季节,它对满足宁夏南部用电负荷的要求起到了重要作用。
特定历史条件的产物
中宁电厂的建设是在“文化大革命”这一特定的历史条件下产生的,当时受到左的思想严重干扰,受备战需要的限制。这个厂从谋划到选址,到建设,到投产经历了多次反复和曲折。
1. 中宁电厂建设的背景
国家第三个五年计划期间,宁夏是内地建设地区之一,工农业生产迅速发展起来,用电增长较快。同时,国家在此期间计划还将一批耗电量大的企业建在宁夏。为了满足当时和今后宁夏用电负荷继续增长的需要,根据宁夏煤炭资源丰富这一优势条件,1964年国家计划在宁夏新建一座大型火力发电厂。1965年7月,水利电力部以水电计字(1965)446号文件《关于在宁夏回族自治区中卫迎水桥建设火力发电厂的决定》下达西北电业管理局,将新建厂址定在中卫迎水桥,“规模定为20万千瓦,设计上还须留扩建的可能”,要求第一台机组在1967年正式发电,投资在年度计划中安排,并要求“速编设计任务书”。宁夏这座新电厂可望马上动工建设。可是天有不测风云,就在紧锣密鼓为新电厂建设做各种准备工作之时,1966年“5·16通知”发表了,“文化大革命”席卷全国,全国一片混乱,国际国内形势急骤变化,边境吃紧,“备战、备荒、准备打仗”,已纳入国家大政方针,新电厂建设受到影响。为适应备战需要,要求新厂建设必须符合“靠山、隐蔽、分散”的方针,于是,迫使迎水桥已定厂址作废,重新选址。
1966年12月,西北电业管理局在上报“宁夏自治区新电厂设计任务书”中确定新厂地点为中宁县新寺沟。1967年1月16日,水利电力部(67)水电电规字第1号文批复,同意宁夏新电厂在中宁新寺沟厂址进行建设,电厂规模为20万千瓦,同年1月26日,水利电力部(67)水电计字第32号《关于宁夏新电厂设计任务书的复函》中指出:“经与国家计委联系,同意建设宁夏新电厂(厂址在中宁县新寺沟),本期规模为20万千瓦”。
2. 曲折的选厂定址
1966年3月,宁夏电业局成立了“650工程”筹建处(宁夏新电厂工程代号),同西北电力设计院开始进行选址。1966年9月初将厂址定在中宁县境内的新寺沟。同年10月,西北电力设计院编制了宁夏复查选址报告,并报送水利电力部和总局,设计规模为30万千瓦(5万千瓦和10万千瓦各两台),并留有扩建40万千瓦的可能性。1967年1月,国家计划委员会、水利电力部审核批准宁夏新电厂在中宁县新寺沟建设,规模定为20万千瓦。批复下达后,西北电力设计院部分“造反派”认为,新厂定在新寺沟是煤电倒流,工程土石方量大,投资大,电力系统布局不够合理,会影响工期进程。随之向西北电业管理局、水利电力部提出重新选址的要求,于是西北电力指挥部同意重新选址,中宁新寺沟厂址被搁置。由西北电力设计院组成工作组,由王益超带领,于1967年1月21日来到宁夏。在西北电力指挥部主持下,又组成由西北电力设计院、宁夏电业局、自治区计委、建工部八局一公司五处等单位参加的联合选址小组,先后在石嘴山至大武口地区的贺兰山东麓实地踏勘大小山沟三十余处。1967年2月23日,联合选址小组组织了石嘴山电厂部分职工群众进行了现场讨论,认为大武口地区的小风沟厂址较好。在西北电力指挥部原斌的主持下,将厂址初步定为小风沟,建设规模为20万千瓦。1967年4月26日,水利电力部根据西北电力指挥部的汇报和西北设计院的选厂报告,“同意宁夏新电厂改在大武口地区小风沟新址建设……设计任务书经与国家计委联系”。1967年7月24日至8月5日,西北电业管理局生产领导小组在西安对改定在大武口小风沟的宁夏新厂一期工程初步设计进行了审批,但国家计委未安排小风沟建厂计划,使工程搁浅。
1967年11月,宁夏电业局认为小风沟厂址其工程土石方量比新寺沟厂址的更大,建成20万千瓦机组的电厂,即使在极有利的条件下,到1972年以后才能投产。经请示水利电力部并得到指示小风沟厂址可留作战备电厂,另选能快上快发的10万千瓦的电厂厂址,以适应1970年宁夏电力负荷的要求。
1968年,在兰州军区、宁夏军区、宁夏自治区革委会直接领导下,经过野外踏勘,将新电厂厂址又一次确定在中宁县新寺沟。1969年3月,贺兰山电厂筹建处部分人员进入新寺沟现场做“三通一平”工作。
1969年4月,兰州军区在兰州召开了陕、甘、宁、青四省区三线建设座谈会,根据宁夏工业布局的调整,会议确定缩小贺兰山电厂(以下称中宁电厂)建设规模,由原来的20万千瓦缩小为10万千瓦,并决定在宁夏灵武石沟驿再建一电厂。
1969年8月,兰州军区副司令刘凤琢在甘肃平凉地区视察工作时,对宁夏新电厂作了指示,要求新电厂的厂址重点应放在黄河以东以南的固原、同心一带的山区,以适应战备需要。同年9月,遵照兰州军区的指示,停建还在搞“三通一平”的中宁电厂。1969年12月,水利电力部军管会根据兰州军区三线建设办公室的意见,下令停建中宁电厂,几经周折选定的新寺沟厂址被打人冷宫。
1970年5月,兰州军区副司令刘凤琢来宁夏视察工作,仍要求宁夏新厂址应选择在黄河以东以南地区。根据这一要求,宁夏回族自治区革命委员会、宁夏军区、国防工办,自治区生产指挥部、自治区煤炭厅、电业局、地质大队,西北电力建设一公司、西北电力设计院等单位,于6月3日组成了宁夏东部、南部山区选址联合小组,从1970年6月18日到7月3日,分别在固原、同心、灵武等地踏勘选址十三处。经反复论证认为,黄河东部和南部山区(当时)不具备铁路、水源、煤源等建厂条件,不适选址。水利电力部军管会在北京召开的发电设备预安排会议上,决定1971年和1972年将分配给宁夏火力发电机组三台,鉴于此,经宁夏自治区革委会,兰州军区双方协商,同意新厂仍建在中宁县新寺沟,至此,经过四年多的复杂曲折的选厂定址“旅游”总算画上了句号。中宁电厂厂址经三上三下被最后确定下来。1972年6月破土动工兴建。
中宁电厂建设及投产
中宁电厂经1970年10月30日批准定点中宁新寺沟,同年列入国家重点项目,由西北电力设计院承担设计任务。1971年10月完成扩大的初步设计及概算,经自治区生产指挥部组织审核并批准(概算未审),11月区建一公司三队进入现场作准备,1972年6月主厂房破土动工,电厂建设正式启动。这期间虽处在“文化大革命”的高潮时间,但广大的工程技术人员和职工们排除干扰,克服困难,顽强地拼搏着。他们发扬艰苦奋斗的精神,天作房,地作床,风餐露宿,战天斗地,经过40个月的战斗,使一号机组顺利发电。40个月是长了点,但在当时的背景和条件下,还是难能可贵的。

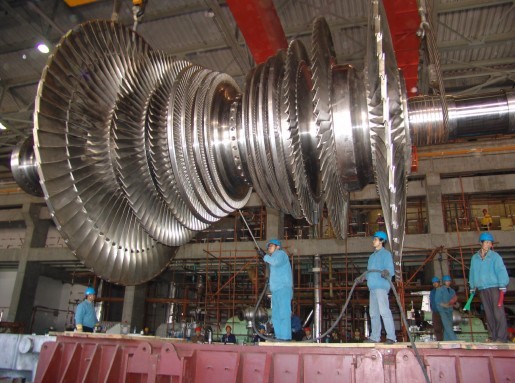

工人们正在安装机组

1. 组织机构及人员构成

处于战备的需要,这个电厂曾对外保密。中宁电厂的前身分别为“650”工地(电厂工程代号),贺兰山电厂筹建处,最后才改为中宁电厂筹建处。建设的队伍人来人往,也不知有多少人,当把冷却塔建起来投产时。若大的塔水蒸汽直上,好似一个蒸笼。当地不明情况的百姓说:“不知有多少人,蒸馍馍的笼都有几个磨盘大”。
1966年3月经宁夏水电局批准成立贺兰山电厂筹建处,由13人组成,冯生勇同志任行政负责人,杨德俊任工程技术负责人,在新城原银川发电厂办公。1969年1月根据宁电革办字(1969)3号文件同银川发电厂合并,成立贺兰山电厂筹建处革命委员会,由九人组成,阎春山、李东周、夏应华分别任第一、二、三副主任,主任暂缺。3月由阎春山带部分筹建人员进驻新寺沟,做筹建准备和“三通一平”工作。1970年8月,经自治区革委会批准又分为贺兰山电厂筹建处和银川电力修造厂两个单位。1971年,经水电局革命领导小组批准,又将筹建处革命委员会改为革命领导小组,曹焕强任组长(未到任),李敬堂、阎春山任副组长,1972年,经宁夏水电局批准,将贺兰山电厂筹建处更名为中宁电厂筹建处。1972年4月10日,经中共宁夏自治区革委会生产指挥部核心小组批准,成立了中宁电厂建设指挥部,刘力任总指挥,刘文章、陈汉洲、潘世保、马志中任副指挥。
1972年6月,经中共宁夏水电局核心小组批准,成立中宁电厂筹建处革命领导小组,潘世保任组长,李彦忠任副组长,同年9月成立了中共中宁发电厂筹建处支部委员会和共青团支部委员会(归政工组领导)。潘世保任党支部书记,李彦忠任副书记;1974年4月22日,成立了中共中宁发电厂筹建处临时核心组,由六人组成,史继昌任组长,潘世保任副组长,并增补安生、何兴业、秦嗣良四人为筹建处革命领导小组副组长。
1975年10月,第一台机组发电,厂名正式更名为中宁发电厂。以后经自治区党委、革命委员会批准,相继成立中宁发电厂党委、革命委员会,厂团委、厂工会也相继在本年的6月22日和8月10日成立。后又实行厂长负责制。人员构成,投产前的1971年,全厂仅有职工111人,主要来自银川电厂。1974年中卫电厂下马,同中宁电厂合并,同年又从石嘴山电厂调入一批人员,实际上投产前人员主要来自银川电厂、中卫电厂和石嘴山电厂(也有从其它单位零星调入的人员)。投产后,大批的新工人是逐年从银南的中宁、中卫、吴忠、青铜峡及全区其它地区招入的待业青年、复转军人和分配来的大、中专毕业生。1975年1号机组发电时,全厂共有职工612人,(女职工180人),其中工人253人,学徒167人,工程技术人员27人,管理人员92人,服务人员56人,其它人员17人。
2. 工程建设
中宁电厂一期工程建设分生产区、辅助生产区和福利区三部分。生产区和辅助生产区的主要建筑物:主厂房、生产办公大楼、烟囱、冷却塔、主控楼、机修车间、一至三号灰场、生活区两栋单身职工住宅楼等均由西北电力设计院设计。生产厂房原设计为框架吊装式,因施工单位无法解决大型吊装机具,改为混凝土现浇构件由于改变原方案,对施工图纸的交付日期有一定的影响。1972年7月,西北电力设计院陆续提交了主厂房、烟囱、冷却塔等土建施工急需图纸,1973年3月上旬基本完成了土建施工设计任务。
根据工程的需要,主要工程由以下单位承担。
厂区主要生产建筑和主要辅助生产建筑工程由宁夏回族自治区建筑工程公司一公司第三施工队(以下简称区建一公司三队)施工;铁路专用线及施工由兰州铁路局工程总队第二工程队承担;专用站、专用线路基、厂区两侧公路由中宁县公路段组织施工;专用线通讯工程由兰州铁路局第七工程队安装;生产、生活用水深井由宁夏区建委设计院打井队承担;福利区的职工家属住宅楼、托儿所、浴池等大部分生活建筑设施由宁夏区建设计院、区建一公司三队、中宁建工队组织施工;一期机组安装的工程由甘肃省水电局电力安装公司承担。
与此同时,建设单位(中宁电厂)的同志们发扬艰苦奋斗、肩背人拉的精神,同样奋战在建设工程第一线,他们从新寺沟、枣园、石空车站一趟又一趟,一次又一次地拉货,住的是简易房、吃的是凉水就干粮,没人叫苦;为了争速度、抢时间、早发电、发动全体干部职工开挖变电所,黄胶泥又干又硬,硬是镐刨锹挖人拉啃下来;为了赶工期,参加义务劳动,每天晚饭后、星期天,动员党、团员,青年职工到机房、生产区办公楼前拉土填坑,只要一声令下,随叫随到,没有落队的。为了提高职工生活和福利,自办农场,轮流去干,种粮种菜,自己采摘,自己收仓,自己享受,自给自足,其乐无穷;还有组织家属卸煤队,压沙铺地建果园,自己安装龙门抓,筹建氧气厂等,都是靠自己双手干起来的。在那样的艰苦条件下,大家劲往一处使,心往一处想,无论是干部、还是工人头脑里始终就没有加班工资或轮休这样的概念。

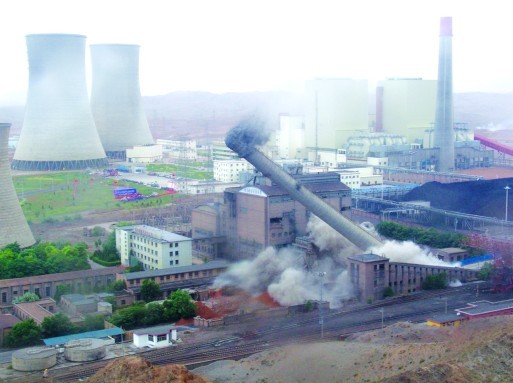

1975年建厂投产的设施1996年后退役报废


3. 投产发电
到1974年年底,中宁电厂已初具规模,土建的主体工程已全部完工,发电厂轮廓已展现在人们的眼前。整个厂区的布局按照山体和洪沟的走向合理排列着。从1974年5月进入大件安装,到1975年9月1日机组全部安装完毕,仅用了一年零四个月的时间,安装工人们的辛苦是不言而喻的。1975年10月机组进行整体试运,经72小时的试运,证明各工程均达到设计要求,并于10日并网发电。1975年10月10日原自治区党委副书记邵井蛙同志在一号机组并网庆典大会上剪彩,并为中宁电厂的建成发电带来了全区人民的祝贺。一号机组试运前,由宁夏水电局批准成立了启动验收领导小组。启动验收结束后,宁夏水电局革命领导小组副组长金波代表宁夏水电局,中宁发电厂党的临时核心小组副组长潘世保代表工程接收单位,甘肃省水电局电力安装公司中宁分公司杨生华代表移交单位在中宁电厂一号机组安装验收交接证书上签了字。
中宁电厂的建成发电,为宁夏的电力事业揭开了新的一页,为宁夏装机容量增加了五万千瓦,为宁夏工农业的发展,经济的增长鼓足了底劲,同时也缓解了宁南用电紧缺局面。还先后为宁夏电力系统培养了大批技术骨干和干部队伍。中宁电厂的建成发电也为新寺沟揭开了新的一页,使当年沟谷纵横、坟墓林立的荒山沟变成一座现代化的大工厂,使当年这块不毛之地变成绿树成荫、花草飘香的“新寺山庄”。为银南大地又矗起了一座电源基地,中宁电厂实在是功不可没。
(本文文字参阅曹占祥著文,周学琴、刘平生、李富德提供了资料;照片由邓亚军、王银鹏、姚中泽等协助提供)

上一篇: 一个煤炭建井工人的记忆

下一篇: 引气入宁——宁夏化工厂改扩建工程建设回忆(二)

协会简介 | 网站简介 | 相关法律 | 组织机构 |
Copyright © 2010-2017 宁夏能源协会 版权所有. All rights reserved.
地址:银川市金凤区北京中路168号国家能源集团宁夏煤业有限责任公司4号楼407室 邮政编码:750011 电话:0951-6971422 传真:0951-6971421
宁ICP备11000208号-1
